纽约曼哈顿滨河·杰克逊豪庭工程进度

杰克逊豪庭

2020年12月

  • 募资结束,I-526已获批

  • 工程进度

截止到2020年12月底,组十项目基本完成,预计2021年三四月TCO可以获批。

2019年11月

  • 募资结束,I-526已获批

  • 工程进度

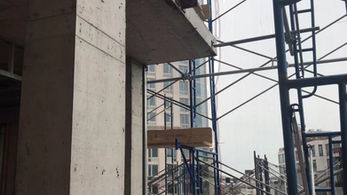

截止到2019年11月初,组十项目的楼体结构已经完成,水管道做到9楼,电工做到8楼,HVAC做到7楼,升降机在运作,其中一部电梯在安装,framing已经做好。楼下几层已经开始上灰斑。目前每天有60位工人开工,预计项目明年年中完成。

2019年8月

  • 募资结束,I-526已获批

  • 工程进度

截止到2019年8月初,组十项目的楼体结构已经完成,水管道做到9楼,电工做到8楼,HVAC做到7楼,升降机在运作,其中一部电梯在安装,framing已经做好。楼下几层已经开始上灰斑。目前每天有60位工人开工,预计项目明年年中完成。

2019年5月

  • 募资结束,I-526已获批

截止到2019年5月初,组十项目的楼体结构已经完成,水管道和电工做到了第6层,升降机已安装完毕,部分楼层的门窗已配送到并储存在工地上。

2019年01月

截止到2019年1月,美国创业区域中心的组十项目进展顺利,地基完成,外部结构已做到三楼,每天大约有50工人开工,项目计划二个半月后封顶。

2018年10月

截止到2018年第三季度末,项目的地基桩已基本打完,整体地基工作完成了60%,预计11月底可以完成整体地基工作。

2018年10月

截止到2018年第三季度末,项目的地基桩已基本打完,整体地基工作完成了60%,预计11月底可以完成整体地基工作。

2018年07月

美国创业区域中心第十期项目仍然在进行地基工作,地基桩进展显著,预计很快完成地基桩,进行地基工作。

2018年04月

募资结束,I-526正在审理​

2018年第一季度,美国创业区域中心第十期项目的工程进展如下:

项目正在进行地基工作,支护桩已全部完成,目前正在打地基桩。整个地基工作预计2018年上半年完成。

2017年09月

募资结束,I-526正在审理​

美国创业区域中心于2017年9月6日对第十期项目,长岛市杰克逊豪庭项目,进行了第三季度的工程进度考察。总结如下:1、项目的拆除工作已基本完成,还剩一些地下部分的清理;2、项目已经成功签署银行的建筑贷款意向书。

开发商预计十月通过房屋管理局的拆除审核,十一月取得地基许可并过户建筑贷款。

2017年06月

  • 招募进行中。该项目共招募24位投资人,募集1200万美元EB-5资金

  • 工程进度

目前该项目的拆除许可已经通过了纽约市房屋管理局的审批,正在等待地铁部门的最后审核。新建筑规划图也已提交至房屋管理局,预计很快即可获批。
